鋒澤工藝標準 | 六大環節 | 20個標準服務環節
進場施工前

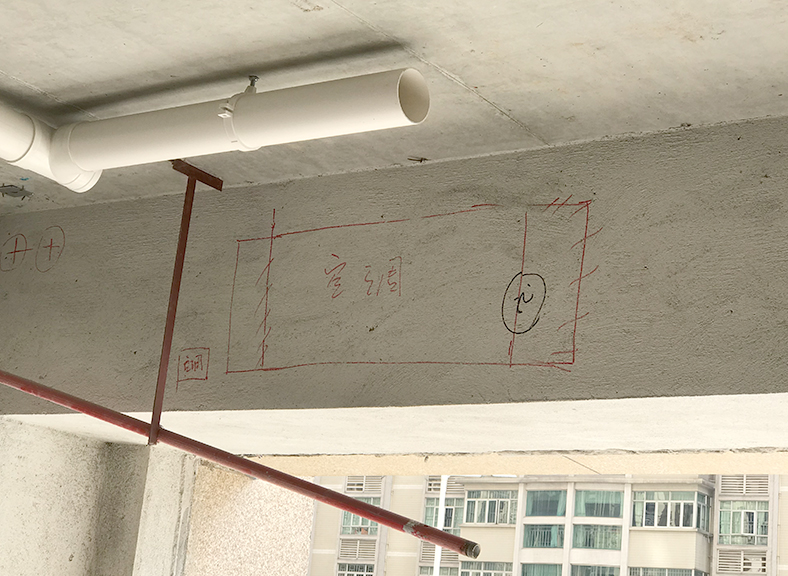

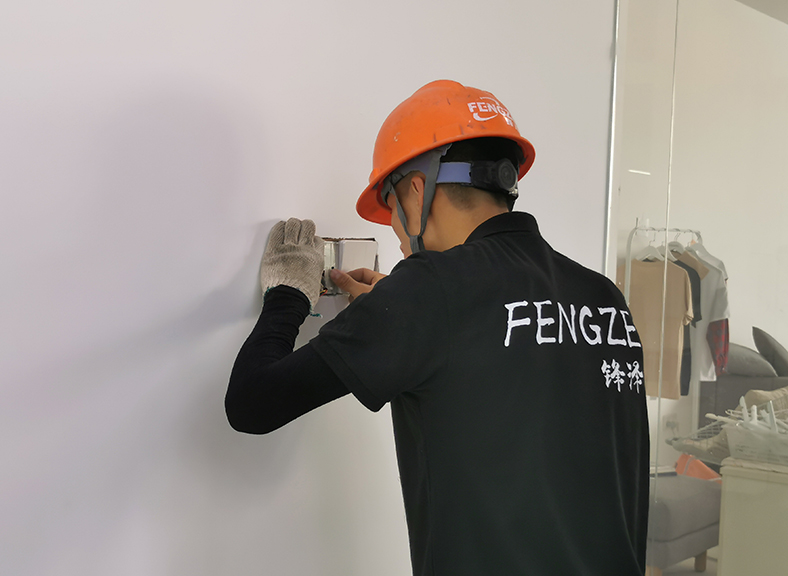

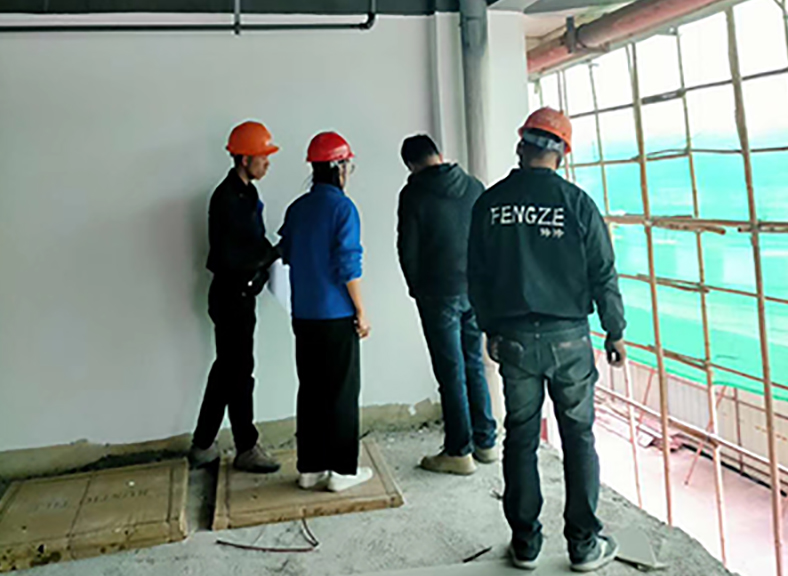

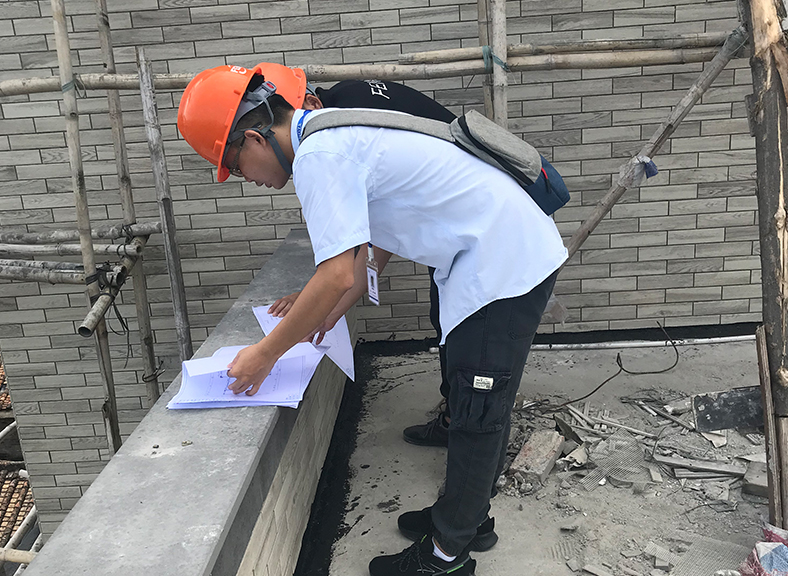

現場技術交底

項目開始入場施工,鋒澤工程師協同業主、現場安裝師傅進行施工前的位置定位,確??照{(diào)設備安裝在最佳的使用位置。

施工環境基礎整理

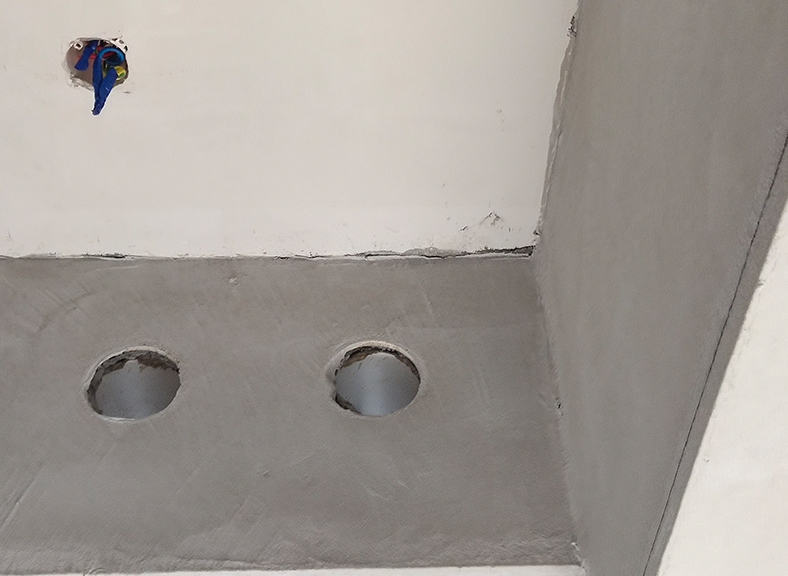

根據現場的定位,安裝師傅對項目現場進行施工前期的準備工作;包括管路打墻孔、預留線控器位置、配合天花裝修等。
施工過程

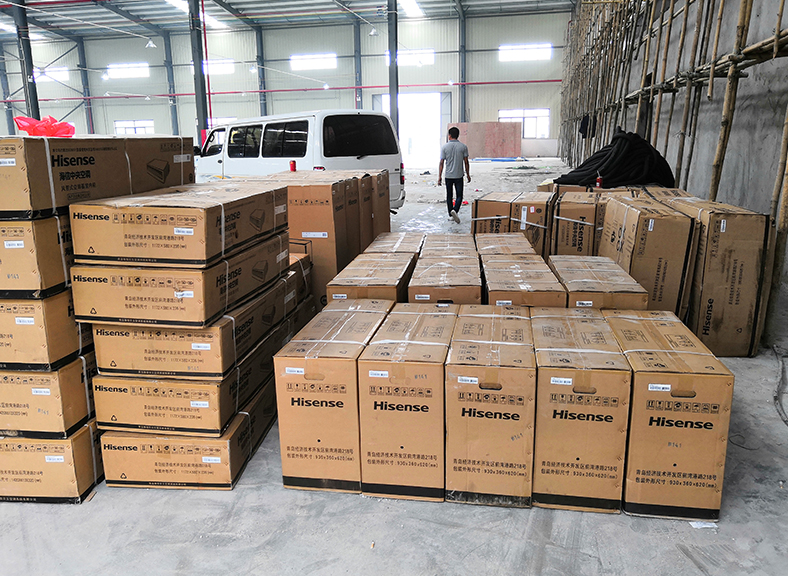

設備進場、驗收與安全擺放

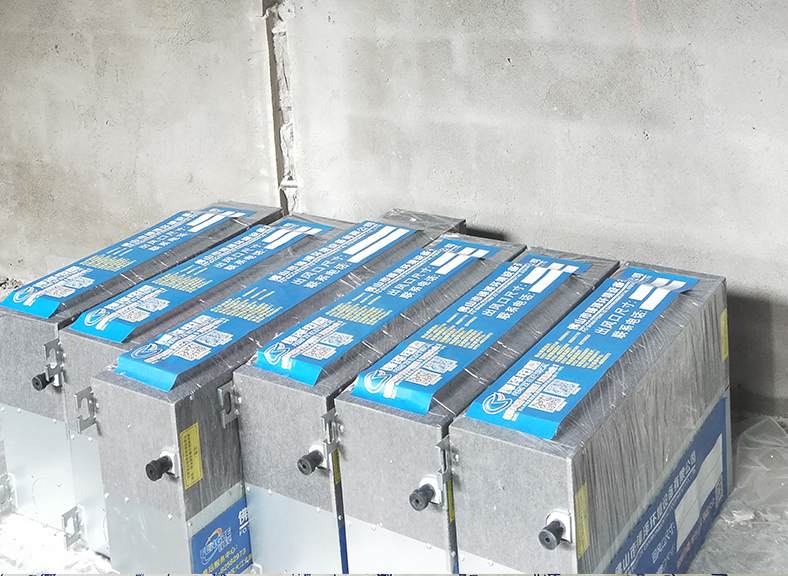

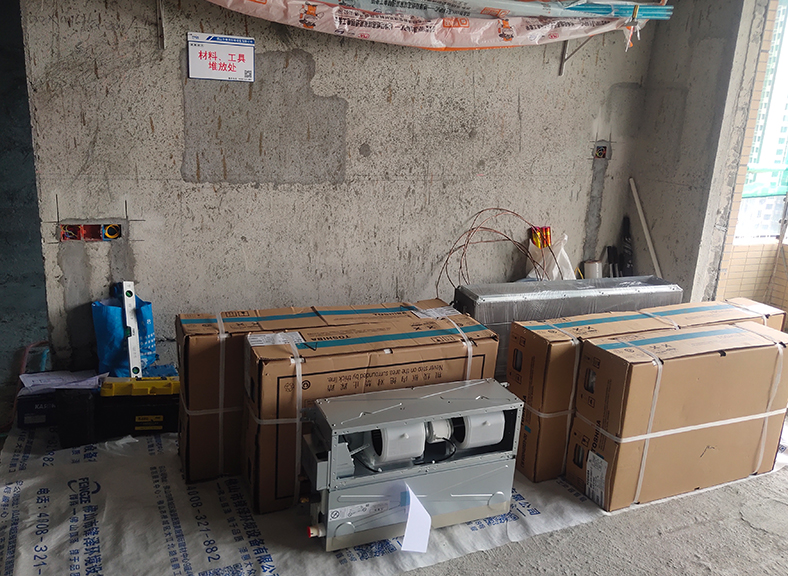

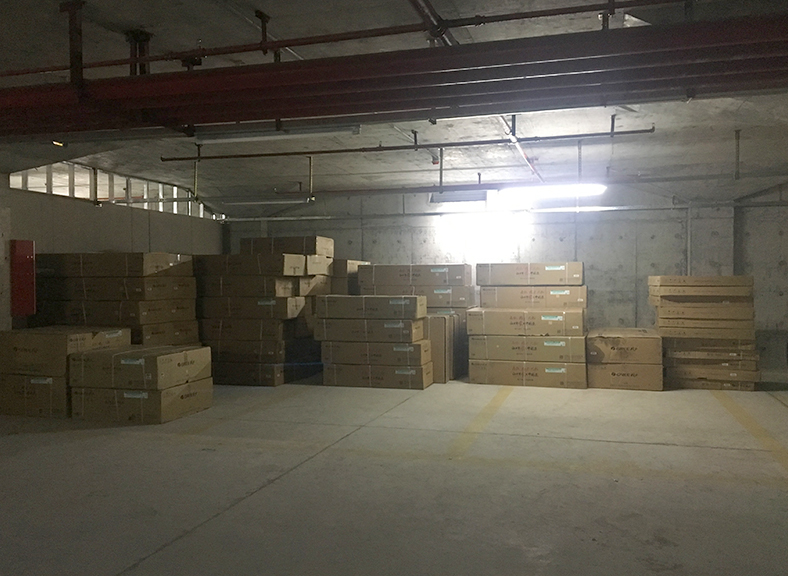

空調設備進場,項目現場監理驗收設備,包括:型號、數量、外包裝是否完好等;設備在沒正式吊裝前,應整齊擺放在干燥、安全的位置。

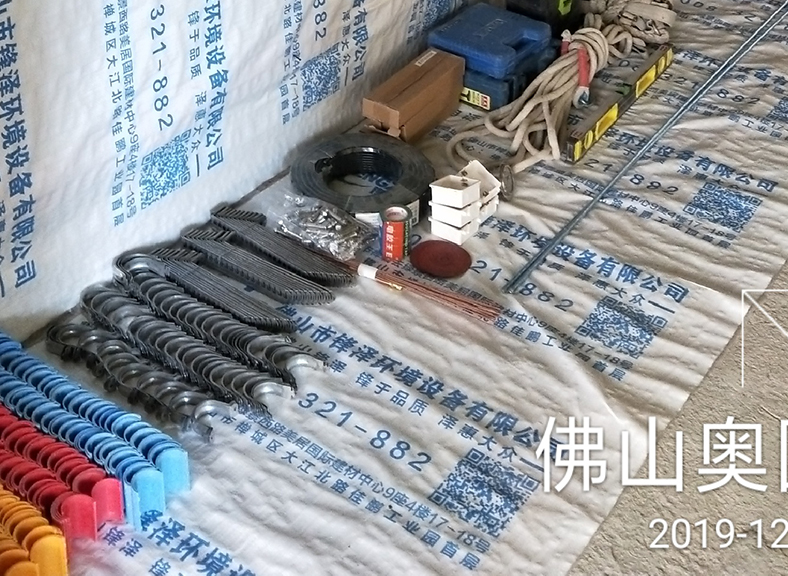

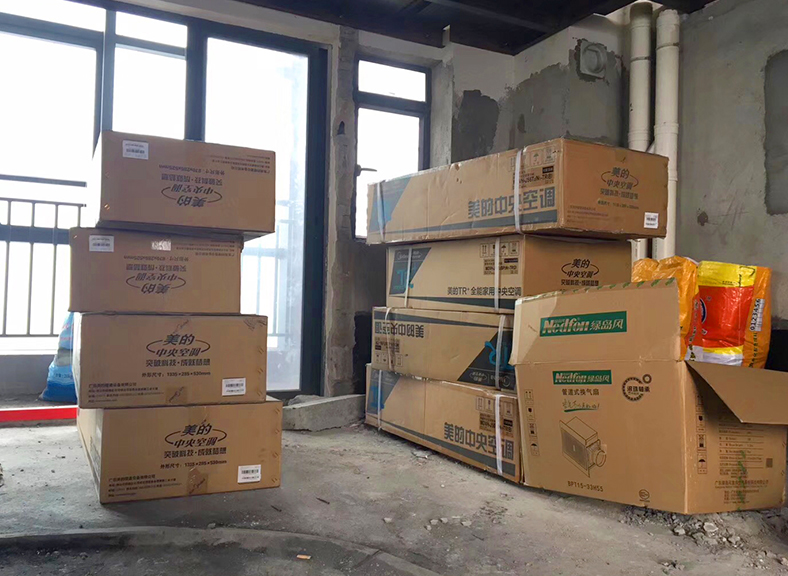

材料進場、驗收與安全擺放

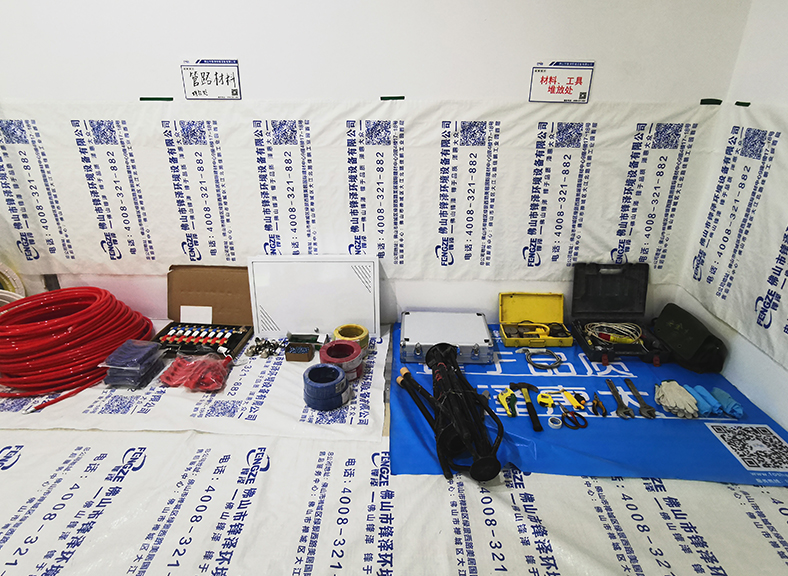

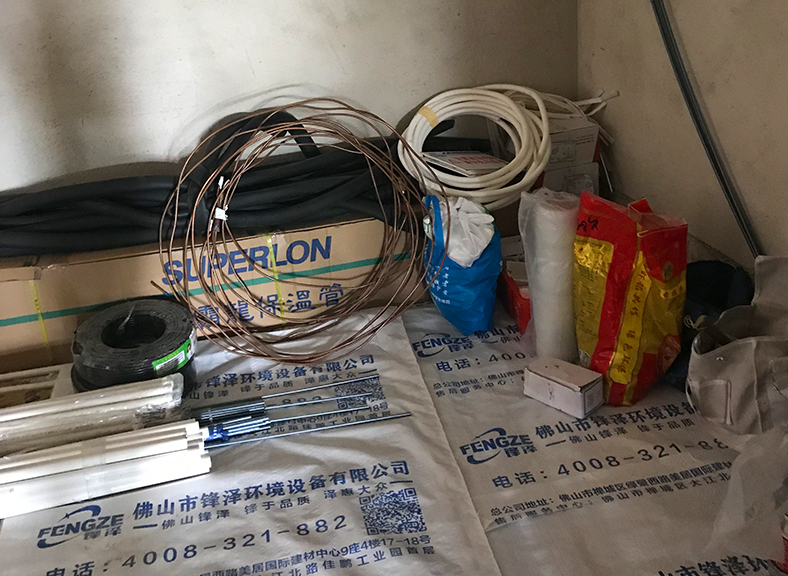

空調安裝材料與空調設備一起進場,安裝材料有序擺放在塑料地墊上,有序拿?。蝗缬鍪┕がF(xiàn)場灰塵較大,可進一步進行保護。

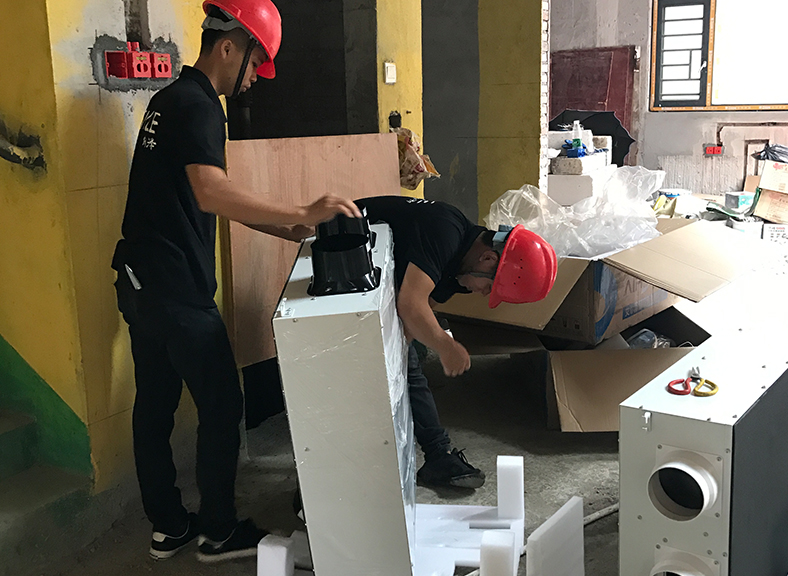

室內機拆封、保護、定位與吊裝

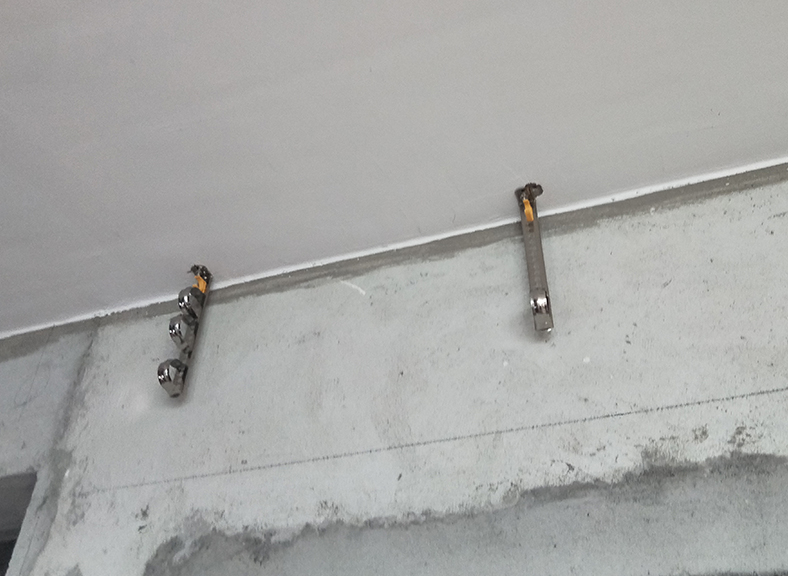

設備吊裝前,對設備進行防塵處理,并統一貼上尺寸風口貼;并且需要定位絲桿點位后,才能打孔吊裝;吊裝完畢后,借助水平儀,觀察設備安裝是否平直。
施工過程

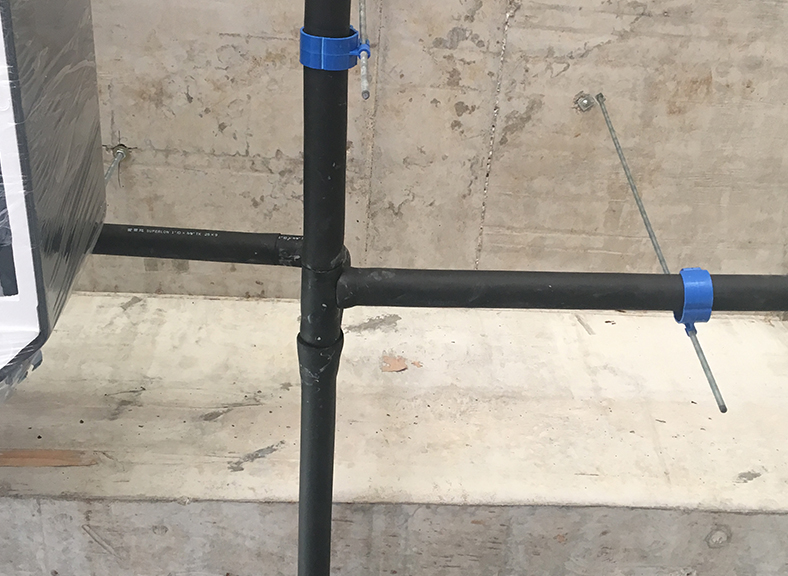

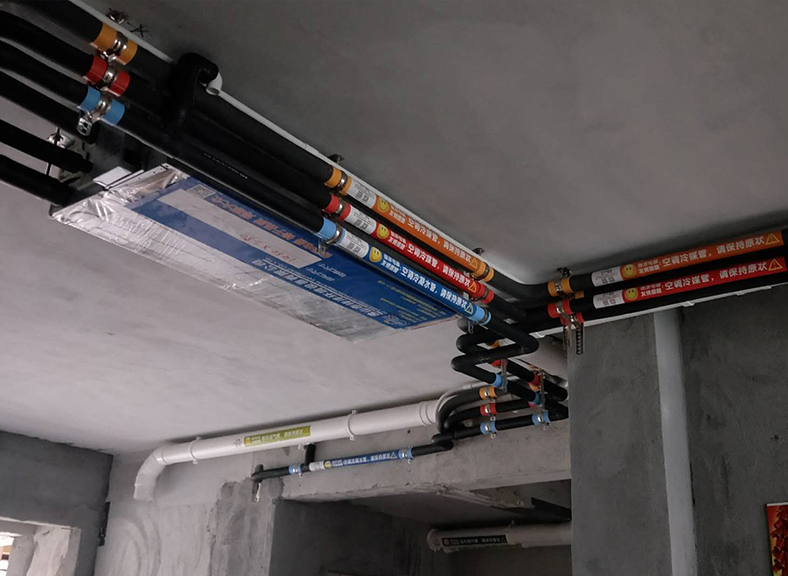

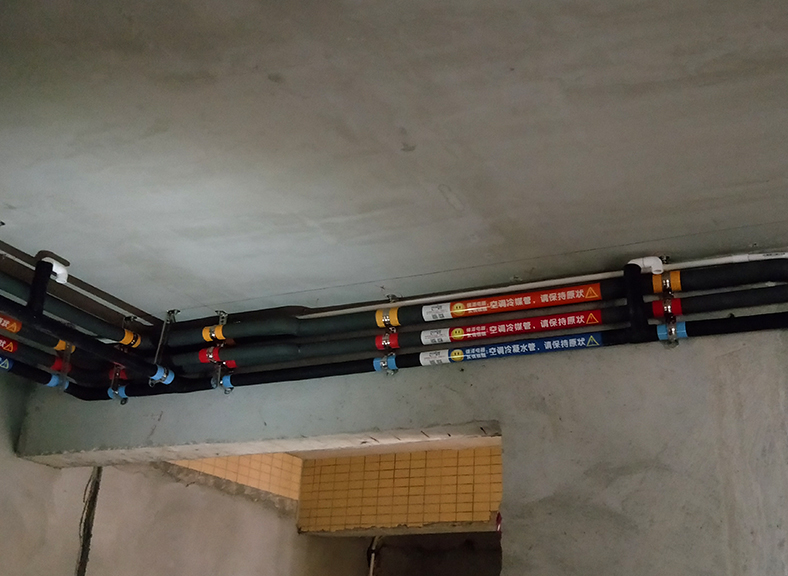

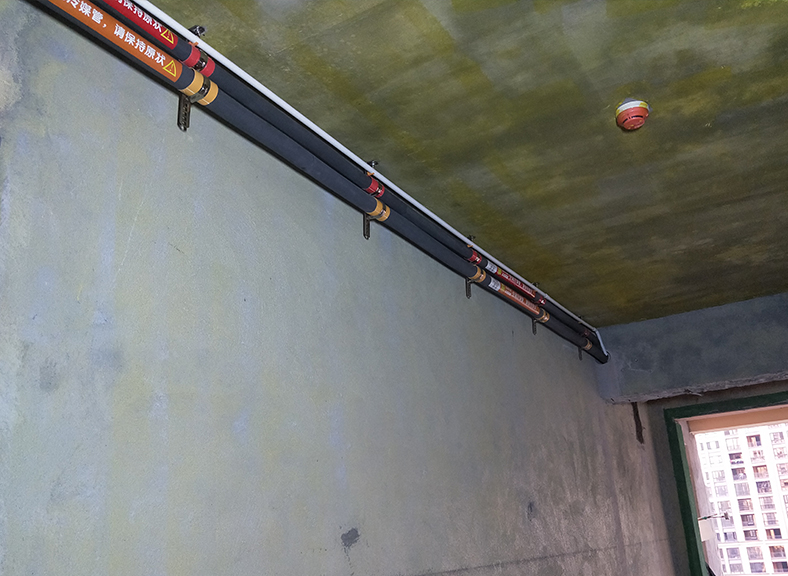

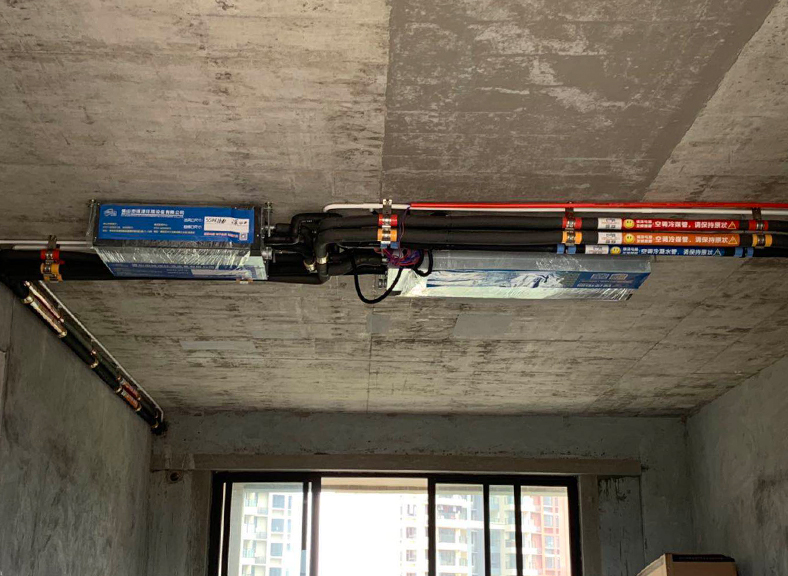

冷媒管切割、燒焊、保溫、吊裝與固定

冷媒管切割,去除銅管的銳邊和毛刺;冷媒管路要求橫平豎直,專業空調冷媒管保溫包裹,每隔80cm用鐵碼固定;配合天花裝修,整體美觀。

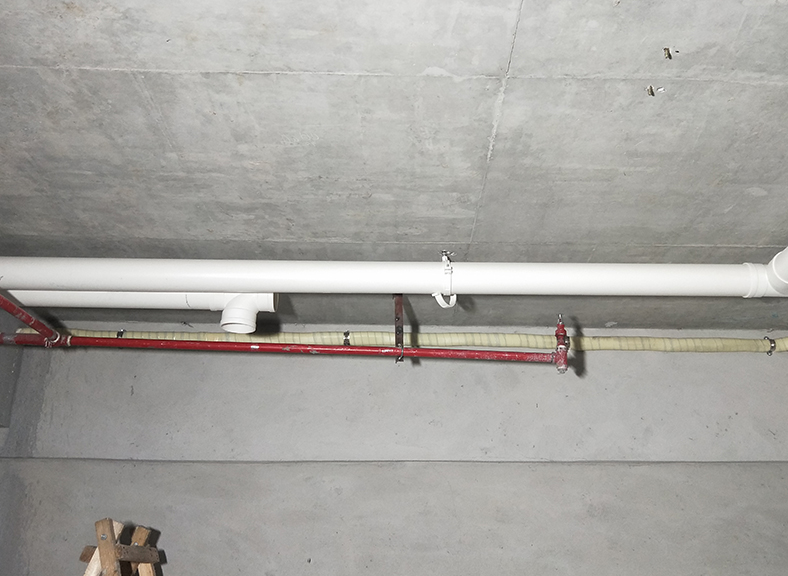

冷凝水管切割、密封、保溫、吊裝與固定

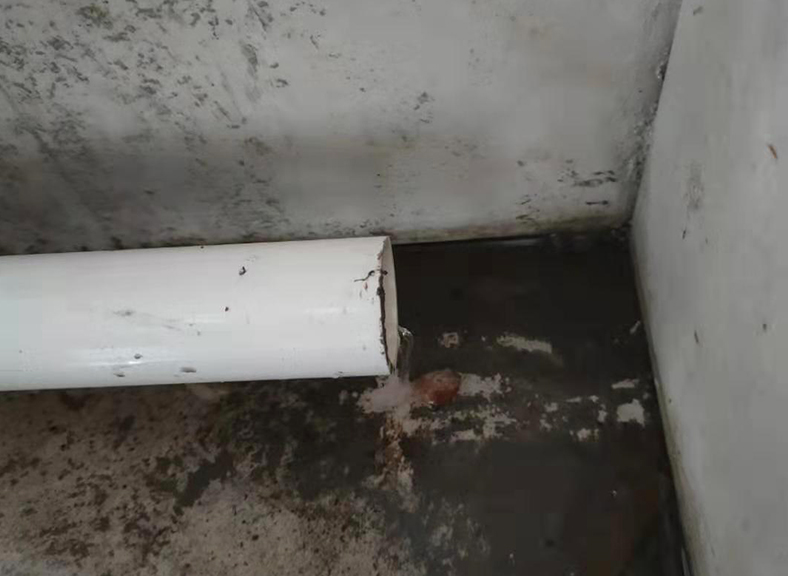

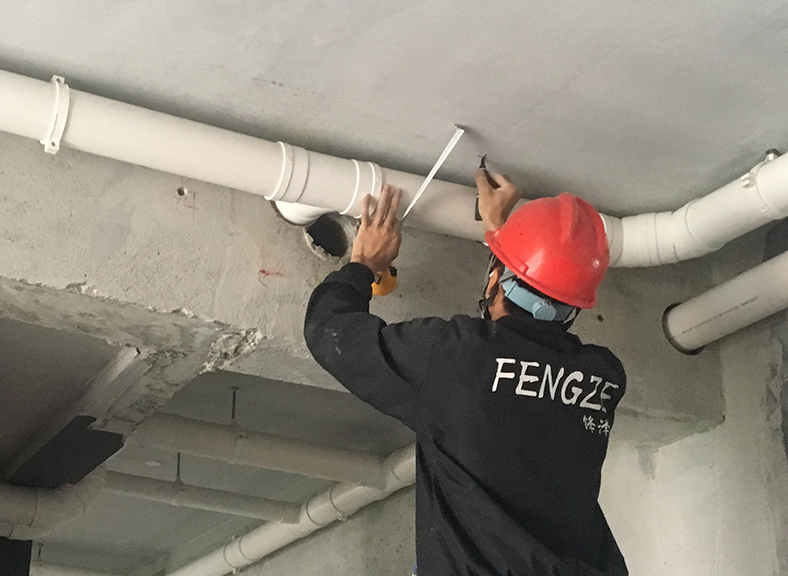

冷凝水管路要求橫平豎直,PVC水管用專業空調保溫管包裹;冷凝水管須按一定的坡度向地漏或者室外排水溝排放掉,部分機型是帶排水泵,室內機的出水口需要先向上再平行一段管道,然后才是向下排水,具體需要根據設備的安裝說明來排布管道。

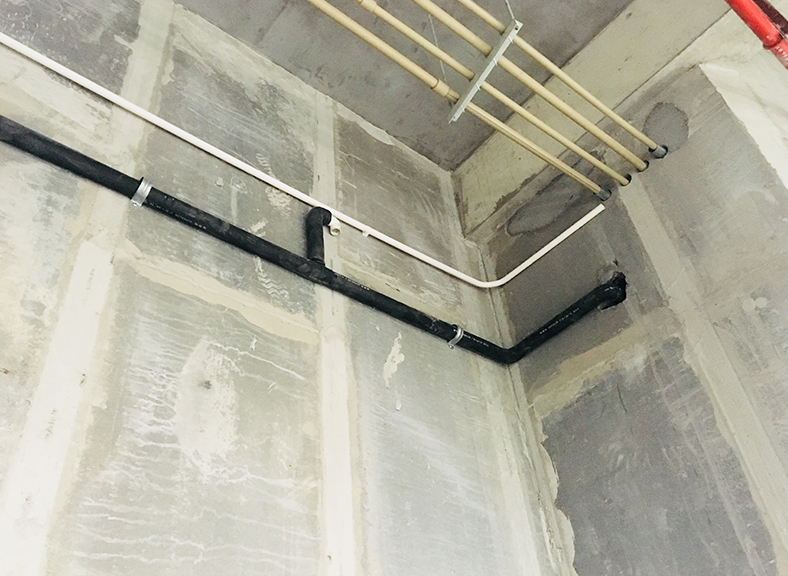

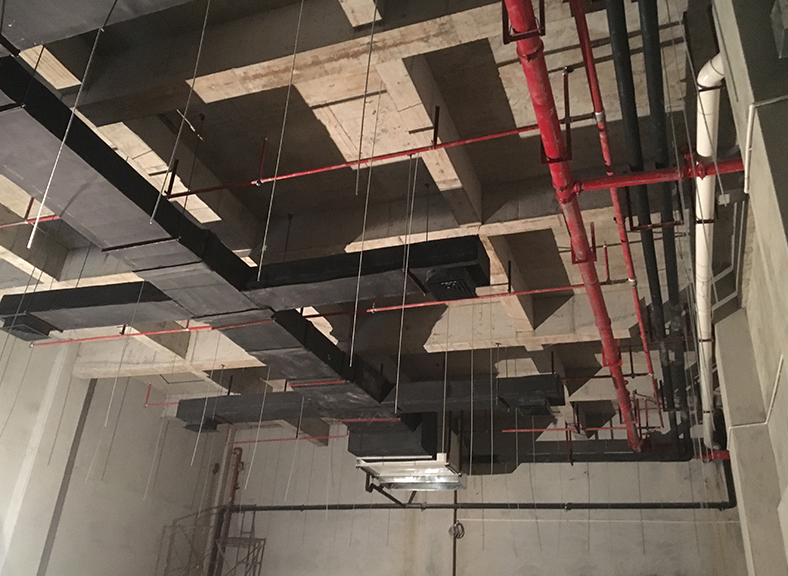

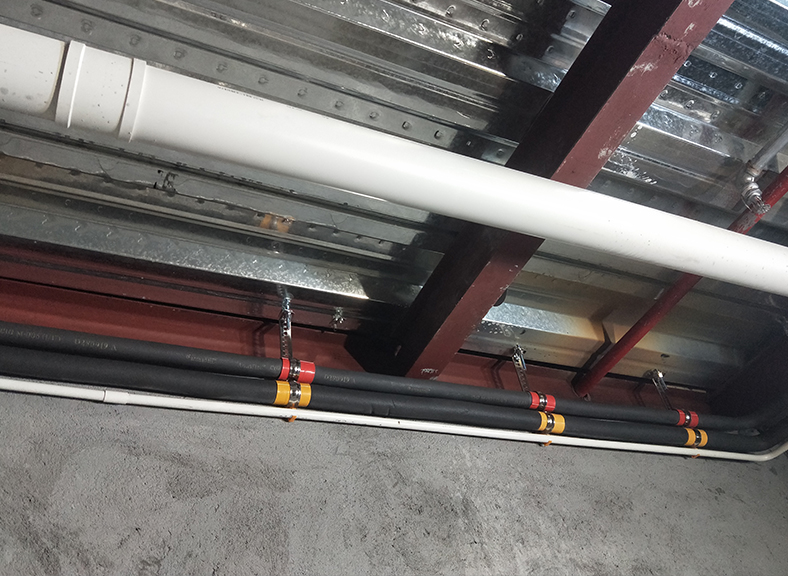

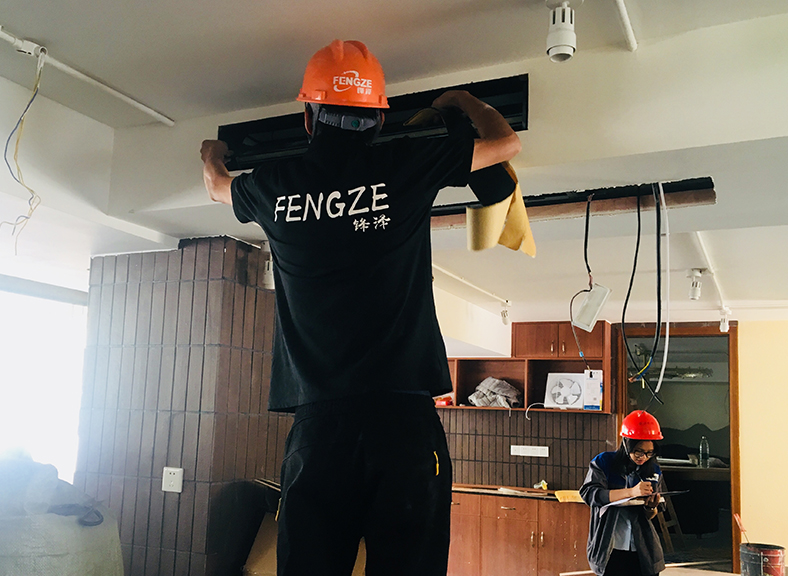

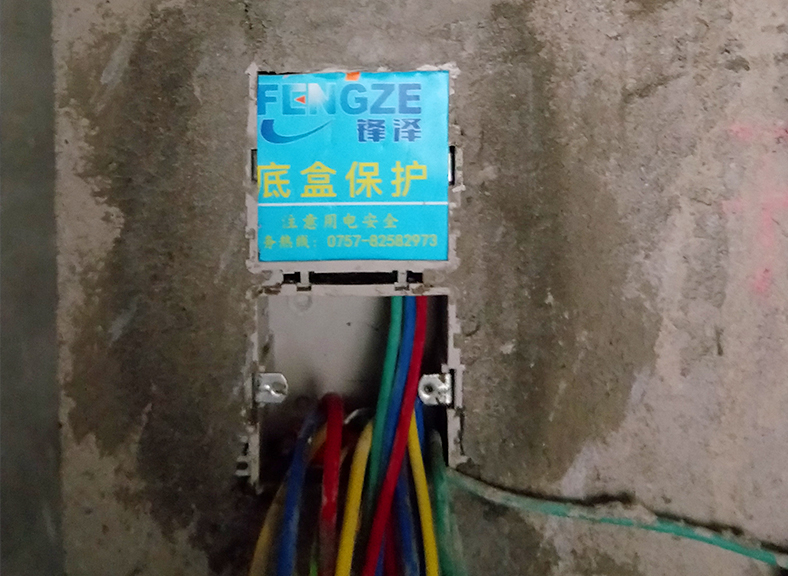

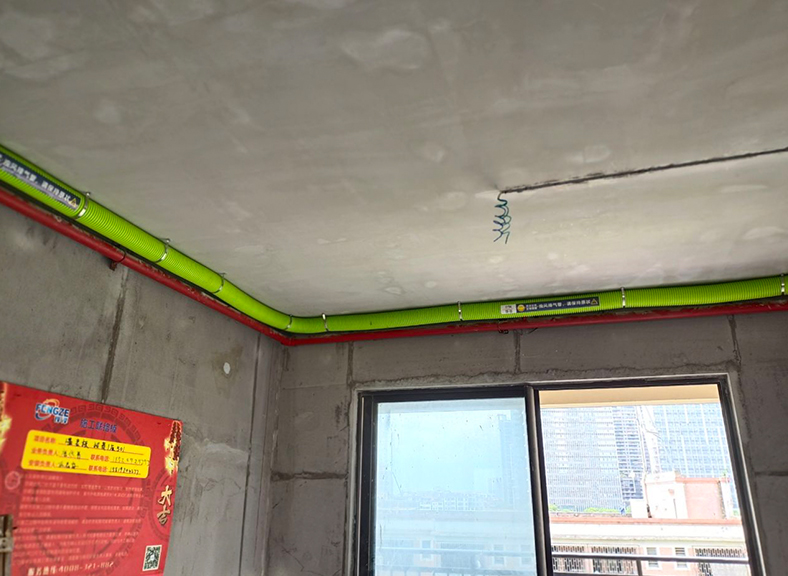

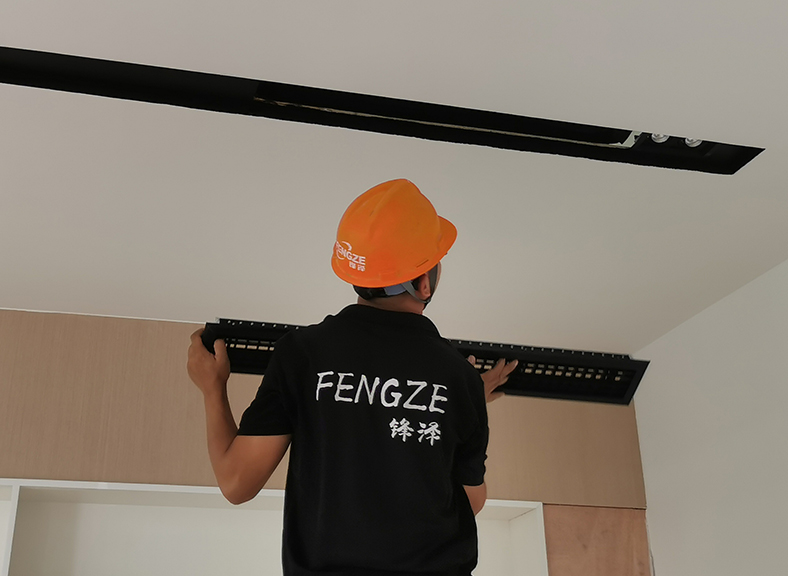

室內機控制通訊線鋪設與保護施工

室內機吊裝完畢,進行通訊線的鋪設和保護施工。

隱蔽工程前關鍵工藝技術驗收

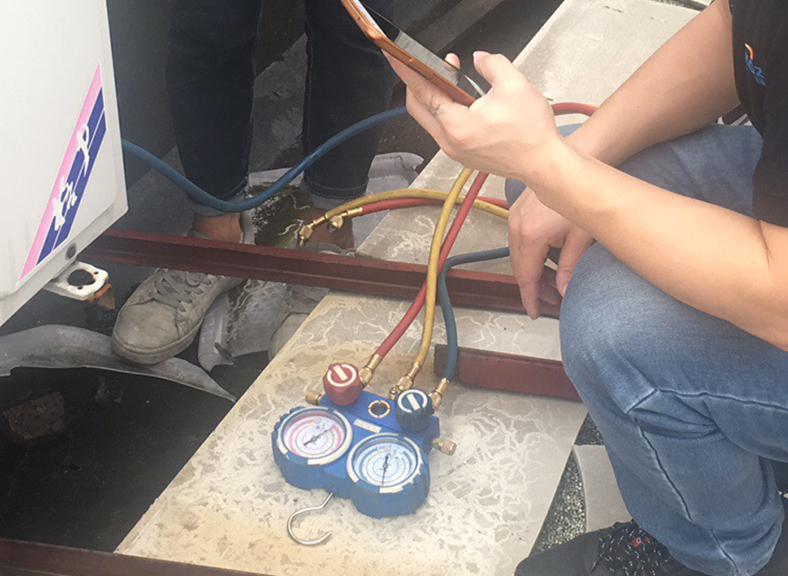

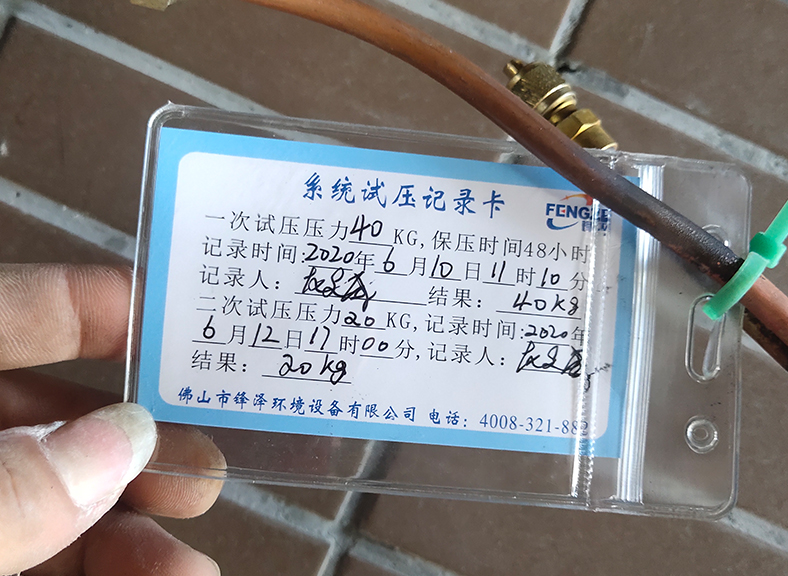

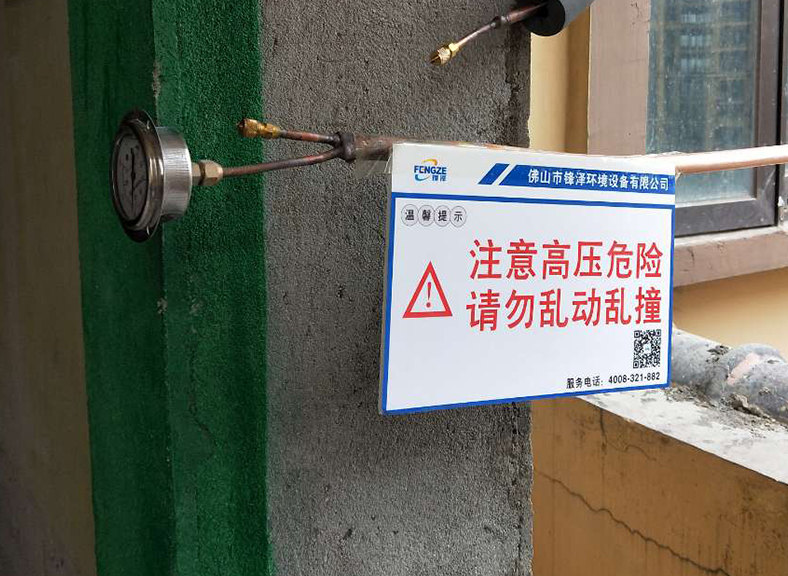

冷媒管氣密性測試

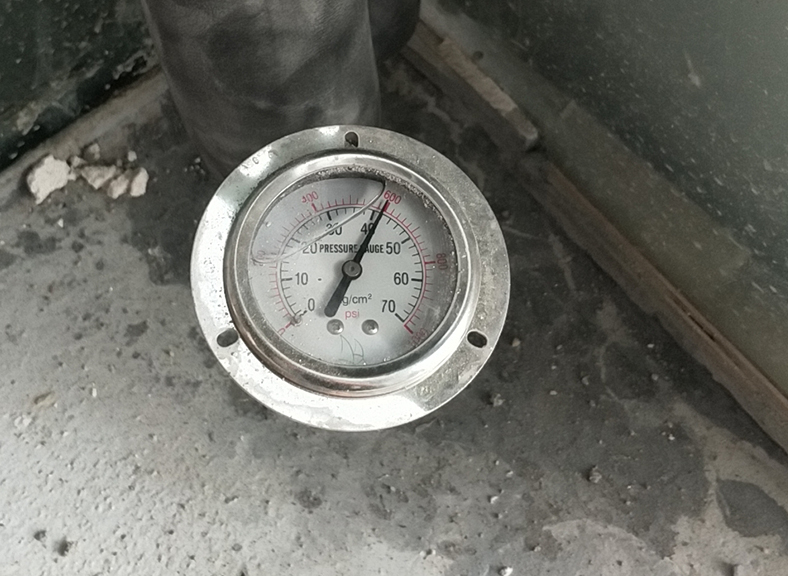

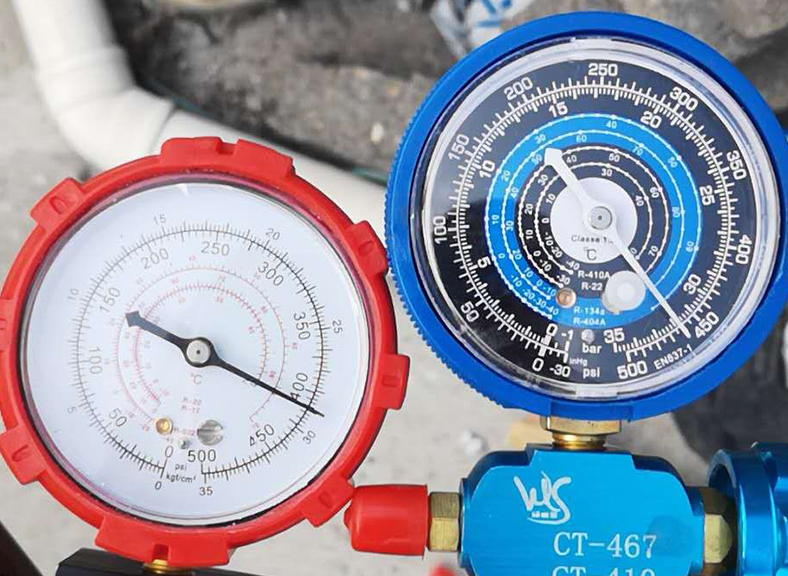

對冷媒管進行氣密性測試,并填寫系統試壓記錄卡,隔48小時、20小時后進行壓力觀察,確保冷媒管無滲漏。

冷凝水管滿水、排水順暢度測試

對冷凝水管進行滿水、排水順暢度測試,確保冷凝水管無堵塞現象。

隱蔽工程前公開驗收交付與垃圾清場

隱蔽工程前,室內機施工基本完成,進行第一階段的驗收交付,以及施工現場的雜物清理,準備下一階段的施工。
二次進場施工

室外機基礎施工

進行室外機的基礎施工,針對施工現場的實際需求,可用鐵支架/不銹鋼支架/水泥結構基礎等。承載能力不得低于空調機組自重的4倍,承重能力也要至少不小于180公斤。

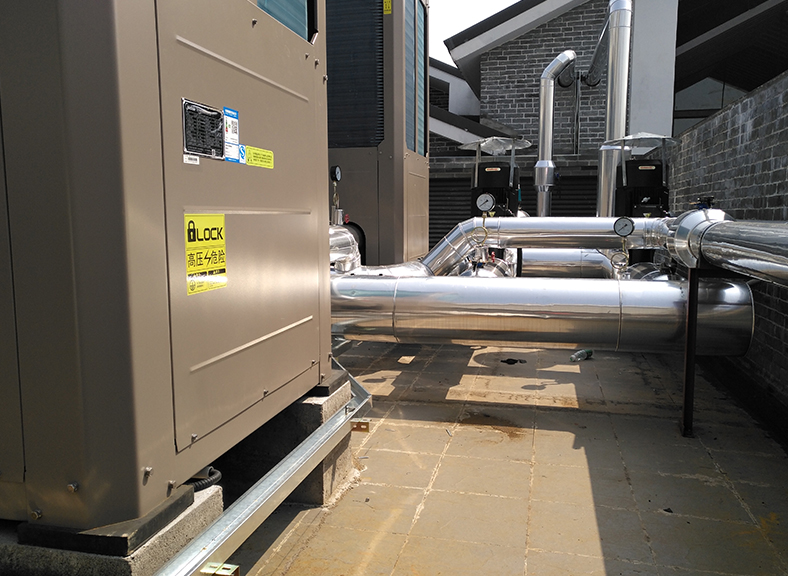

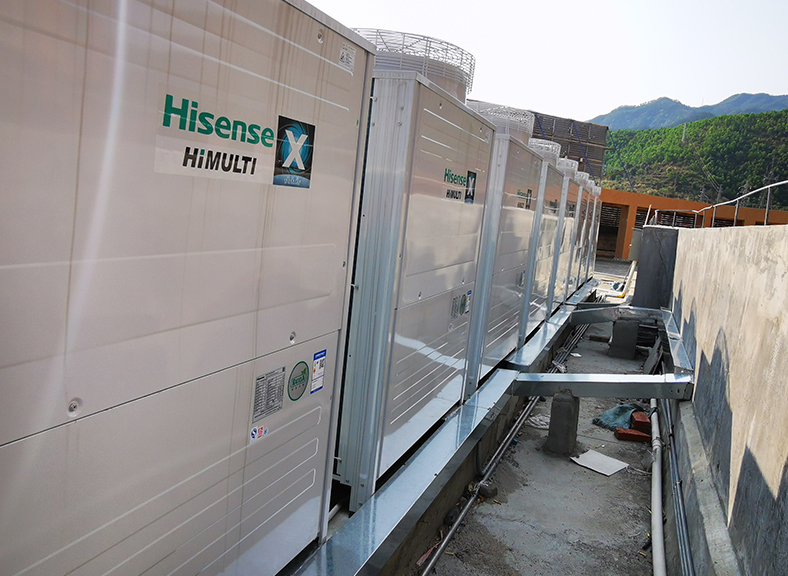

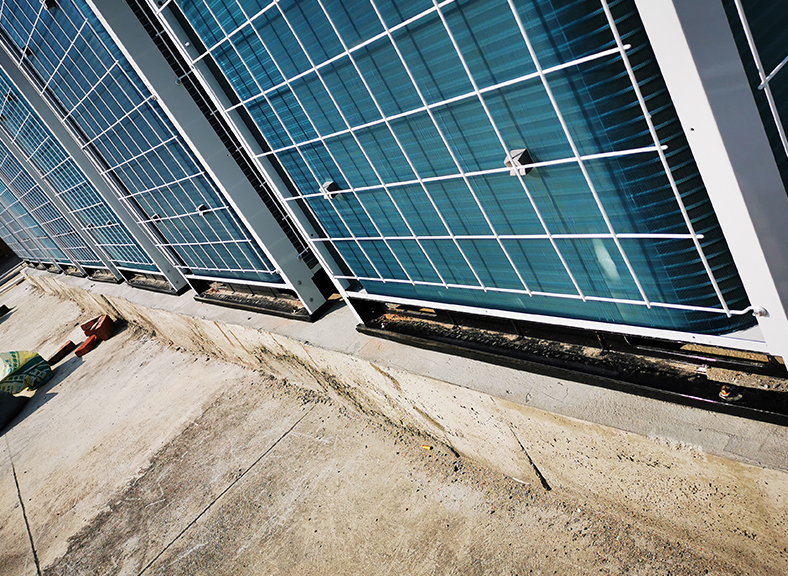

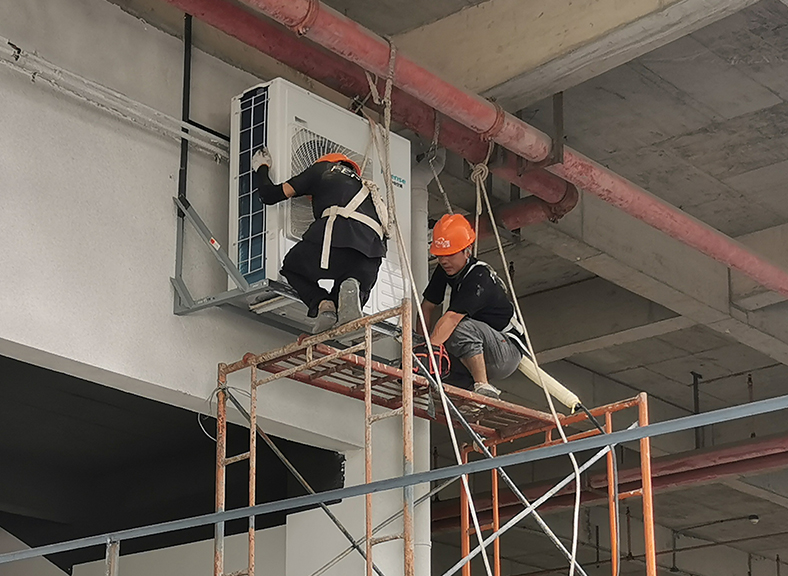

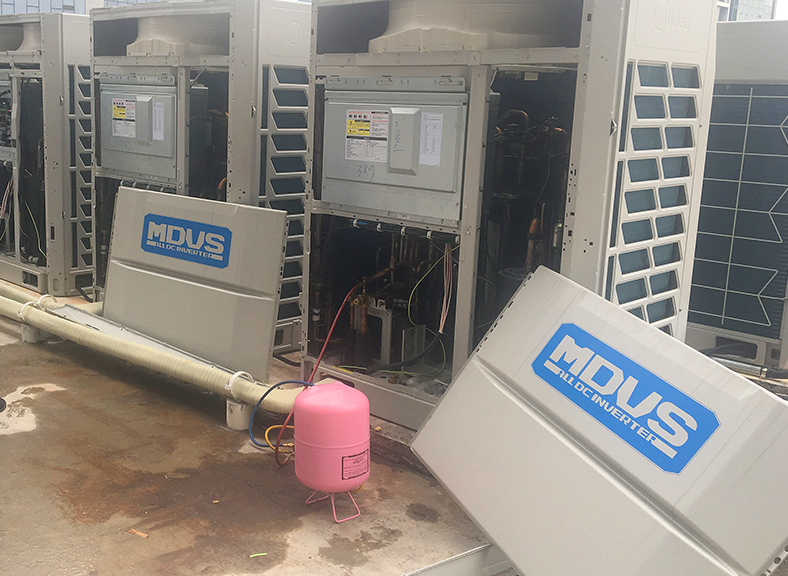

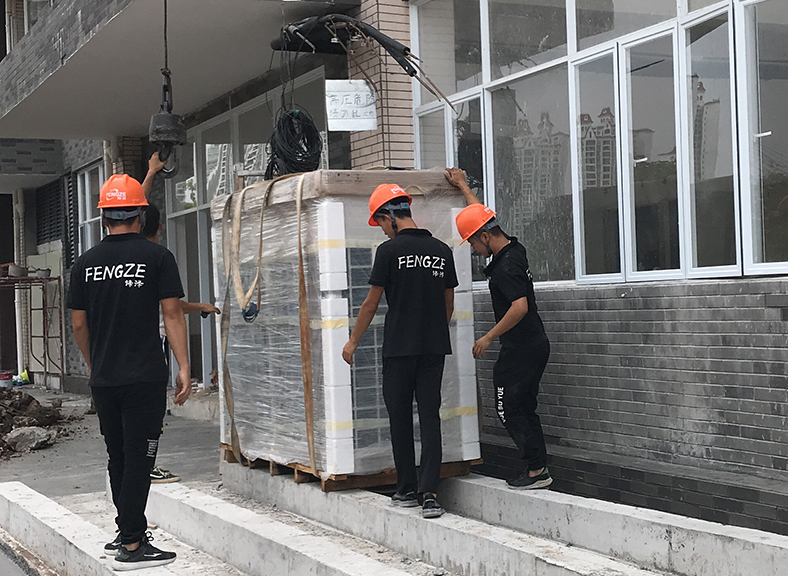

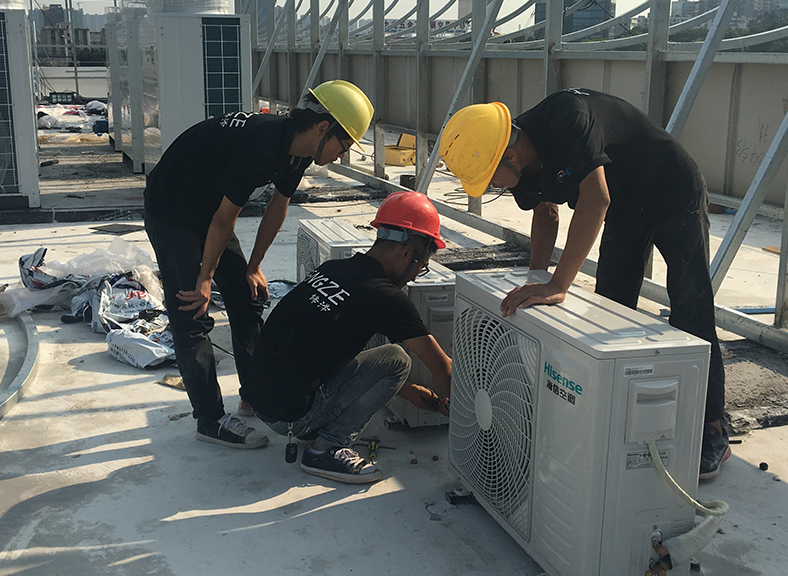

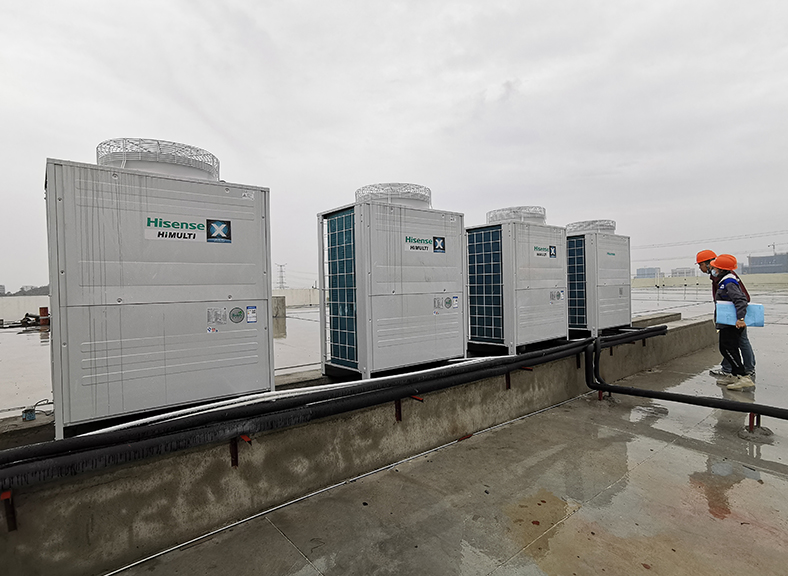

室外機進場與安裝

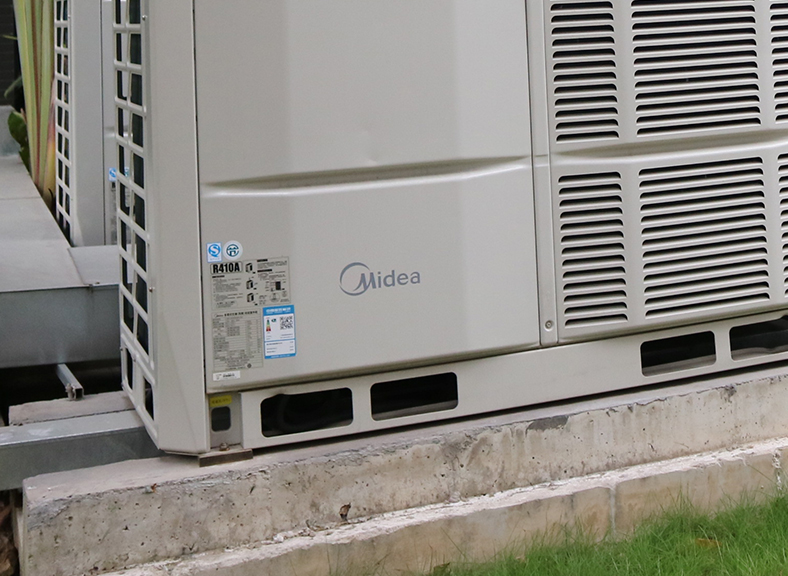

室外機周圍無障礙物,這樣就不會影響室外機的散熱效果;冷凝器的反面和側面應距離障礙物20英寸以上,前部應大于40厘米??照{(diào)應抽真空,并規定抽真空的時刻。根據空調的匹數來看,空調的匹數越大,真空的時間就越長。

垃圾清場與二次撤場

隱蔽工程完畢,室內、外機均吊裝完畢;進行施工現場的雜物清理,準備下一階段的施工。
調試與運行

室內出回風百葉、線控器安裝、室內機主機接線

進行室內機出回風口的百葉安裝以及室內線控器的安裝,室內機、室外機接線,準備下一階段的調試準備。

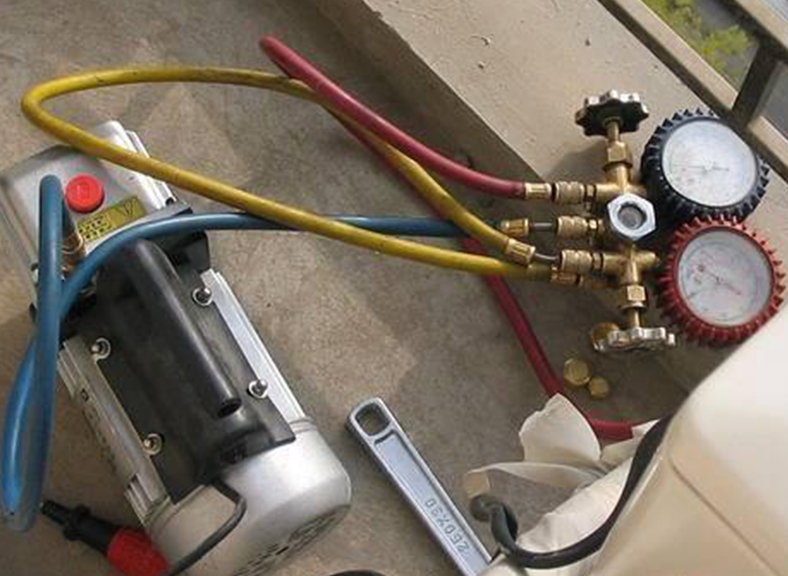

系統泄壓、抽真空、充注冷媒

進行空調系統泄壓、抽真空操作,并按系統說明要求充注冷媒。

開機運行、數據測試記錄

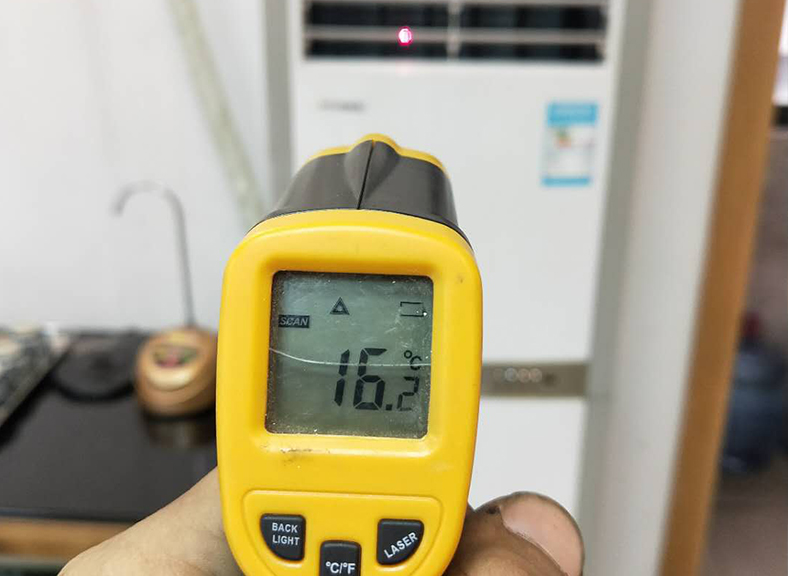

空調系統通電開機運行,施工人員逐個風口進行溫度測試,確?,F(xiàn)場的設備制冷量達到設計要求。
竣工交付

整理竣工文檔,蓋章移交

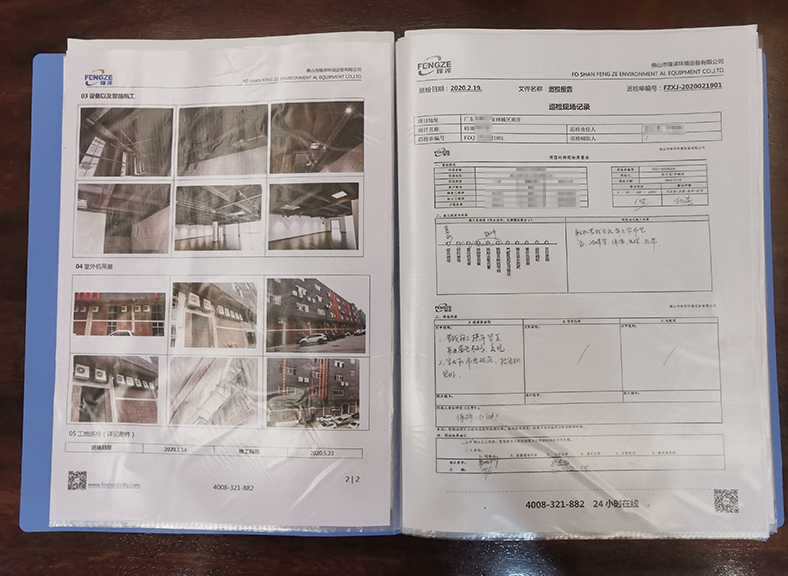

整體工程完工,由項目監理整理項目竣工文檔,一式兩份,原件交業主使用方;竣工文檔包括:項目設備的移交清單、工程施工檔案、巡檢報告、設備的使用安裝說明書、項目竣工圖。

對用戶進行系統使用培訓

項目監理會在項目資料移交時,對用戶進行空調系統使用培訓。

交接一對一售后服務專員信息

工程竣工交付使用后,項目信息會統一移交鋒澤售后服務中心,由售后服務專員一對一處理售后問題。
